滨湖校区二期工程每周新报(九)

作者: 时间:2022-05-18 点击数:

运动场

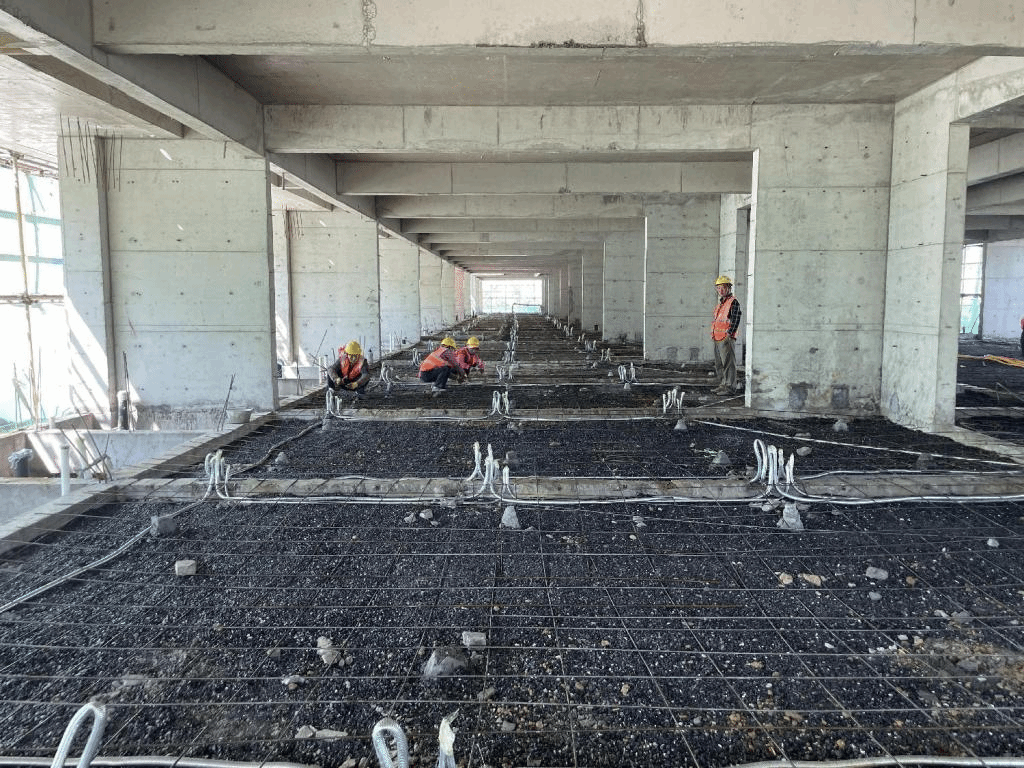

10号学生宿舍楼一层回填土硬化

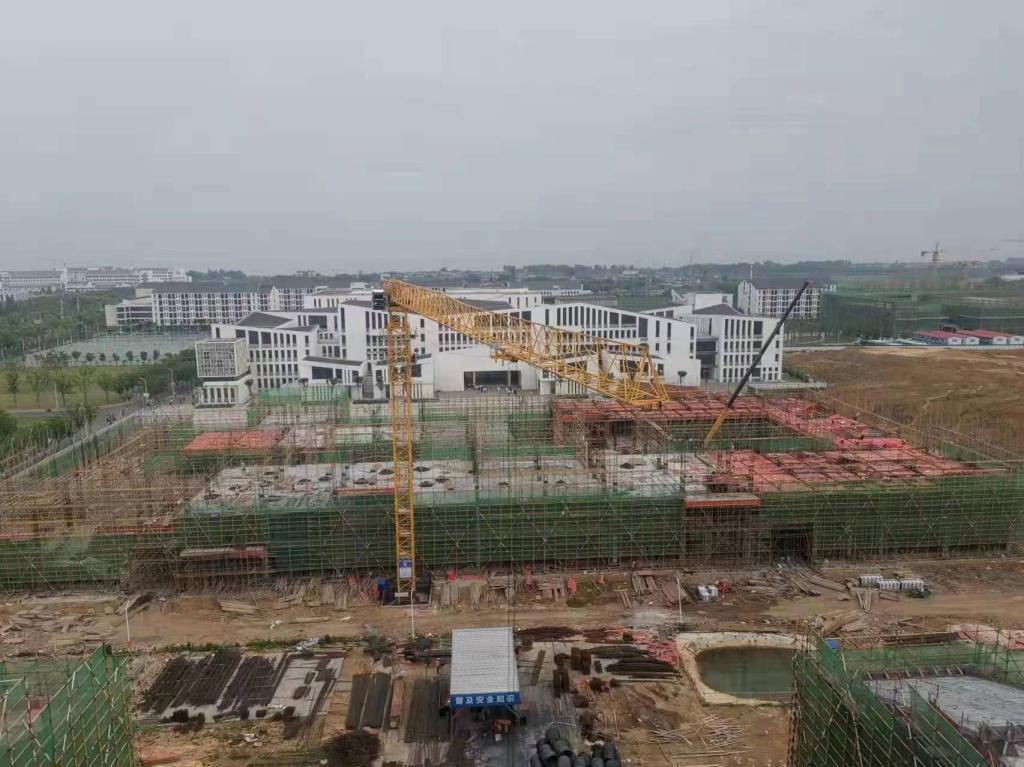

理科楼

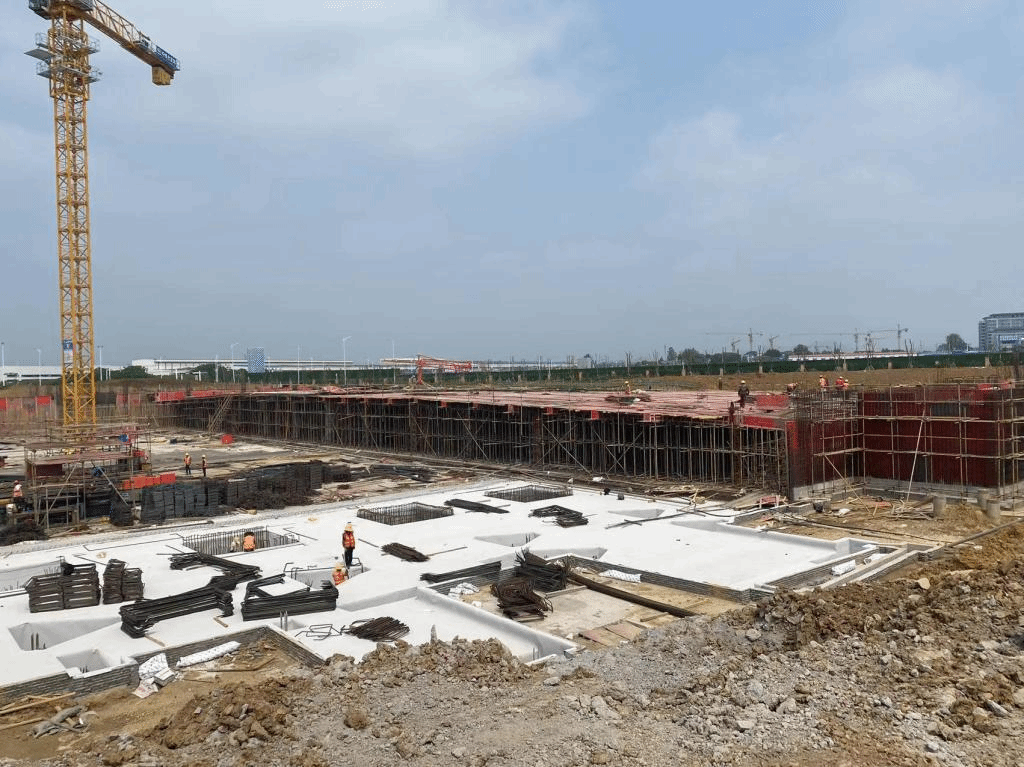

风雨操场

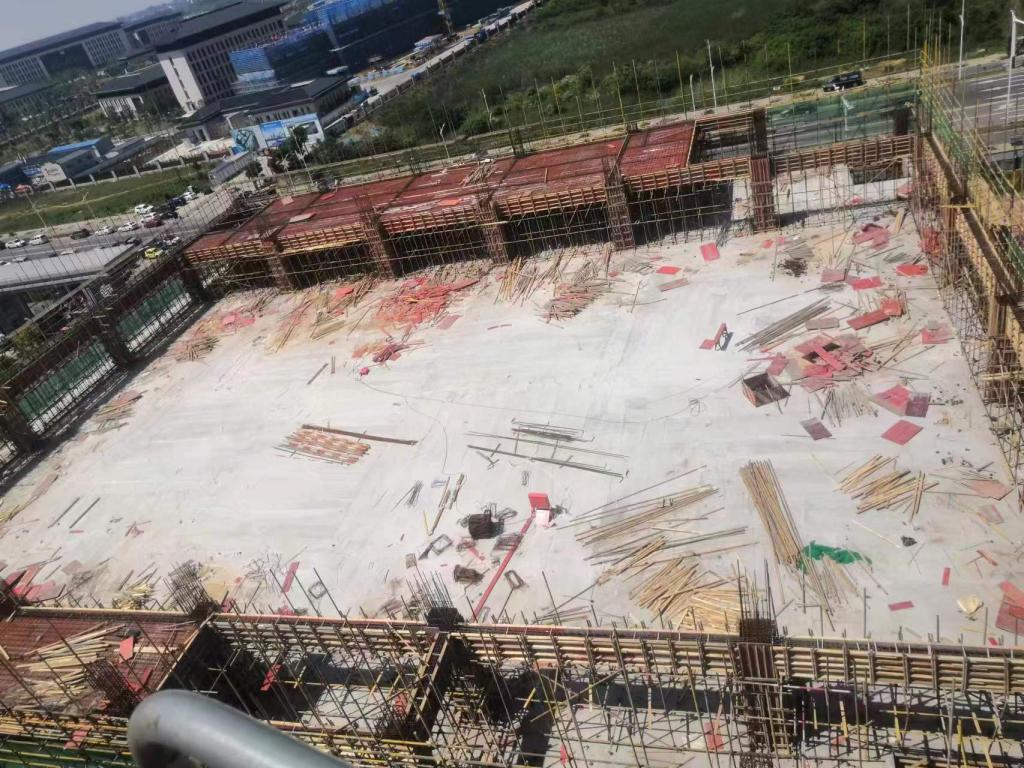

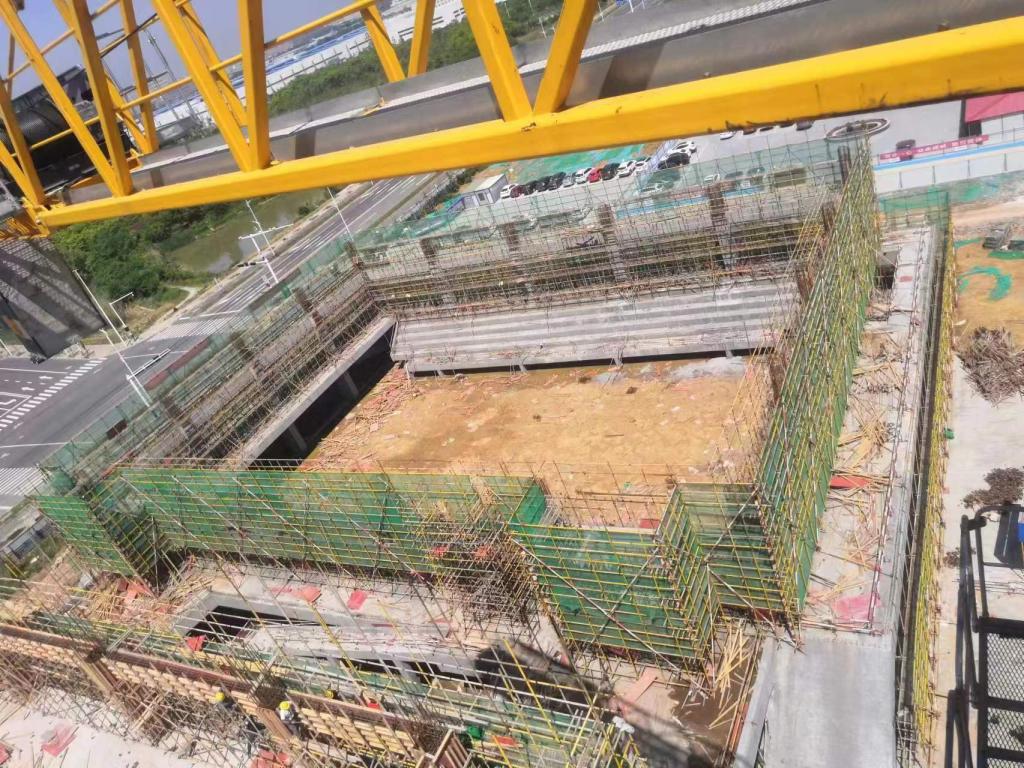

本周工程进度:7#楼:4层填充墙砌筑;8#楼:六层结构模板安装,4层砌筑填充墙;9#楼:六层结构模板安装、4层填充墙砌筑;10#楼:六层填充墙砌筑;11#楼:五层填充墙砌筑;12#楼5层结构钢筋绑扎完成验收合格,2层填充墙砌筑施工;13#楼6层填充墙砌筑构造柱钢筋绑扎,1层地坪垫层混凝土浇筑完成;留学生宿舍2-3层填充墙砌筑,一层回填土;风雨操场3层梁钢筋绑扎,1层内架已拆除;会堂3层结构混凝土浇筑完成;学生活动中心1-9轴4层结构钢筋绑扎完成;9-25轴4层结构钢筋绑扎施工中;二期学生食4层结构钢筋帮助完成验收合格,砼浇筑施工中;理科楼一层12-21轴结构钢筋绑扎;1-9轴A-F轴2层结构模板铺设完成;体育场:1—10/M—T轴地下室模板安装、11—15/M—T轴地下室顶板砼浇筑完成、15—22/M—T轴模板安装、1—10/F—M轴底板砼浇筑完成、1—15/A—F轴底板钢筋绑扎。
