滨湖校区二期工程每周新报(十一)

作者: 时间:2022-06-17 点击数:

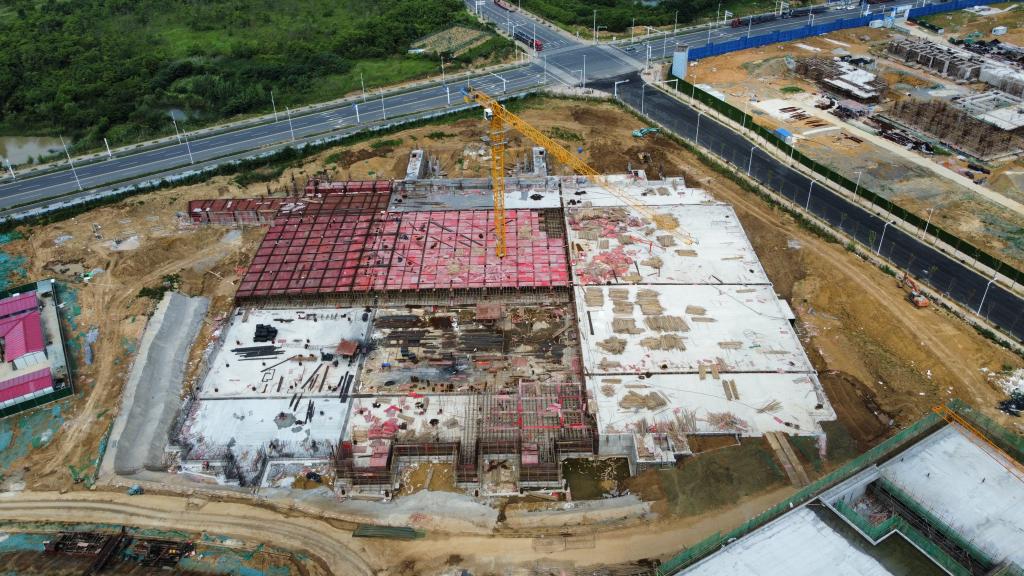

二期工程航拍

二期工程北区

体育场

风雨操场

会堂与学生活动中心

11号学生宿舍楼

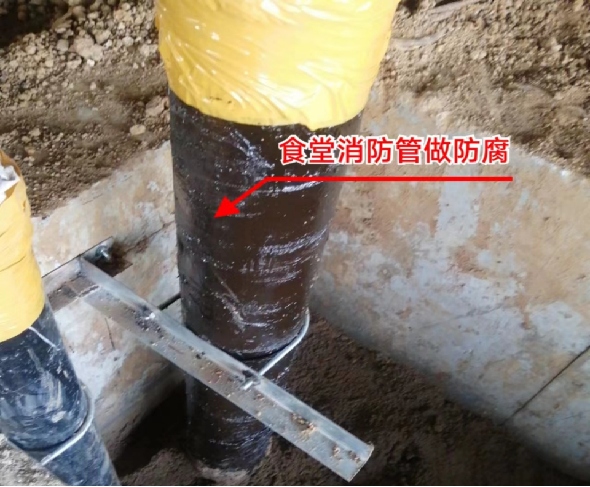

消防管道防腐处理

10号学生宿舍楼淋水实验

食堂

理科楼

本周工程进度:7#楼6层二次结构混凝土浇筑;8#楼6层墙体砌筑;9#楼6层墙体砌筑及二次结构混凝土浇筑;10#楼、11#楼墙体砌筑完成,楼层间修补缺;12#楼5层填充墙砌筑;13#楼、留学生宿舍楼层间清扫垃圾、屋面泡沫玻璃保温板进场;会堂4层结构梁钢筋绑扎;学生活动中心2层填充墙砌筑、构造柱混凝土浇筑;;二期学生食堂4层填充墙砌筑,2层构造柱及水平系梁模板安装;理科楼1-9轴/N-K轴3层结构梁板钢筋绑扎F-K报告厅(理科楼中间部分)、7-9轴/F-K轴4层底板钢筋绑扎(教室);体育场:11-15轴交F-L轴地下室顶模板安装;1-10轴交M-F轴地下室顶板钢筋绑扎验收合格、混凝土浇筑完成;1-15轴交A-F轴地下室顶板钢筋绑扎;20-25轴/A-E轴筏板钢筋绑扎完成验收合格,混凝土建筑旁站。
